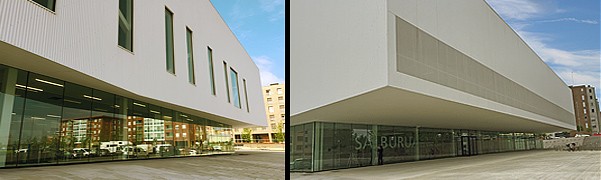

Centro Cívico de Salburua - Obra
El Centro Cívico de Salburua se abrió al público en mayo de 2015 entre la Avenida de Bratislava y el Paseo de la Ilíada.
El Centro Cívico de Salburua se divide en:
- Planta sótano: Pista polideportiva, 2 gimnasios, sala de esgrima, taller de danza, rocódromo y boulder, 6 vestuarios equipos y 2 vestuarios árbitros (también 2 vestuarios para trabajadores del centro). Plano de la planta sótano
- Planta Baja: Oficina de Atención Ciudadana, sala de encuentros, cafetería, salón de actos (210 butacas), sala polivalente, ludoteca, club joven y graderío fijo sobre polideportivo. Plano de la planta baja
- Planta 1ª: Biblioteca con sección de préstamo, sala de estudio, biblioteca familiar, infoteca, 6 talleres para actividades, sala polivalente, despachos para el servicio social de zona y para el equipo técnico del centro. Plano de la planta primera
- Planta 2ª: Recinto de piscinas con 2 vasos independientes, uno de 4 calles para adultos y una piscina infantil. Y 3 vestuarios (masculino, femenino y colectivo). Plano de la planta segunda
Las obras las ha llevado a cabo la UTE formada por Opacua y Vías y Construcciones. El presupuesto total de este equipamiento es de de 8.903.071,88 iva incluido (lo que supuso una reducción del coste en más de 3,5 millones de euros -una baja del 31,05% sobre el precio de licitación).
Conoce la situación de la obra por meses
Mayo de 2013
Comienzan las obras el 7 de mayo.
A lo largo de este mes, la empresa encargada de realizar las obras lleva a cabo el vallado de toda la parcela, coloca los vados y señales de circulación reglamentarias e instala las oficinas de obra.
También acomete el desbroce de la parcela y el comienzo de la excavación.
Junio de 2013
Durante el mes de junio, continúa la excavación de la parcela, se siguen retirando escombros a vertedero autorizado y se ejecutan casi todas las instalaciones provisionales.
Julio de 2013
En el mes de julio de 2013, la empresa encargada de realizar estas obras marca la cimentación de los muros perimetrales y excava las zapatas de los muros. También finaliza con la ejecución de instalaciones provisionales.
A lo largo de este mes, se ejecutan las excavaciones para empotrar las tres grúas fijas y se protege el talud de la zona sur-este con lámina drenante con geotextil.
Se coloca la valla de obra y también la bomba para retirada de agua.
Agosto de 2013
A lo largo del mes de agosto, se vierte hormigón de limpieza en las zanjas corridas del muro de contención. Se coloca la ferralla de las cimentaciones del muro perimetral. Se hormigona las zonas de zapatas de cimentaciones corridas y se coloca la ferralla de las zapatas de las grúas 1, 2 y 3. También se coloca la grúa número 2.
Septiembre de 2013
Durante el mes de septiembre, se coloca la ferralla y se hormigona en las cimentaciones de los muros perimetrales en las fachadas norte, oeste y sur del equipamiento. También se colocan las juntas de estanqueidad de PVC en las cimentaciones y muros, así como los anclajes embebidos de los pilares metálicos en el muro de hormigón del polideportivo. Se excava y hormigona el ascensor de la fachada oeste del edificio y se impermeabiliza el muro de las fachadas norte y este. Se colocan las grúas 1 y 3.
Octubre de 2013
A lo largo del mes de octubre, se ejecuta la red de drenaje perimetral del polideportivo y del edificio, así como la red de drenaje interior del polideportivo. También se realiza el relleno de trasdós de los muros perimetrales, se coloca la ferralla y se lleva a cabo el encofrado y hormigonado de todos ellos, salvo el acceso a sótano por la rampa provisional de la calle Bratislava.
Asimismo, se coloca la ferralla y hormigonado en batache del muro en Paseo de la Iliada y se preparan los siguientes bataches. Se lleva a cabo la colocación de la ferralla y hormigonado de los muros de la rampa de acceso a sótano y el hormigonado de rampa de acceso al sótano por la Avenida de Praga.
Igualmente, se realizan ensayos de compactación y se ejecuta la solera de hormigón con doble mallazo de la pista del polideportivo. También se excavan, se colocan las armaduras y se hormigonan las zapatas aisladas del polideportivo y del edificio. Se ejecuta la cimentación y los muros del ascensor. Y se lleva a cabo el hormigonado del murete-barandilla en zona del Paseo de la Iliada, la impermeabilización de los muros del edificio y la colocación de toma de tierra en anclajes de pilares del edificio.
Noviembre de 2013
Durante el mes de noviembre, se continúa con los trabajos de impermealización de los muros perimetrales y con el relleno de trasdós de estos muros. También se ejecutan los muros de hormigón armado en los núcleos de los ascensores, y se instala la red de saneamiento interior en la zona del edificio del centro cívico así como la red de drenaje interior. También se establecen las zapatas aisladas y los anclajes de los pilares metálicos. Por ultimo, se coloca la red de tierras de la estructura metálica.
Diciembre de 2013
En el mes de diciembre, se finalizan los muros perimetrales y continúan los trabajos de impermeabilización y el relleno de trasdós de estos muros. Se instala la red de saneamiento interior superficial de vestuarios en la zona del edificio del centro cívico. Se finaliza el drenaje interior. También se da comienzo a la estructura metálica, a los pilares metálicos del polideportivo y los primeros pilares del edificio.
Enero de 2014
A lo largo del mes de enero, se ejecutan los pilares de la estructura metálica, se inician las vigas de planta primera y se trabaja sobre las celosías bajo piscina. Los trabajos también evolucionan en los pilares de hormigón armado para el graderío y en el relleno de trasdós en la zona de la rampa provisional. Por último, la obra avanza en la red de saneamiento interior.
Febrero de 2014

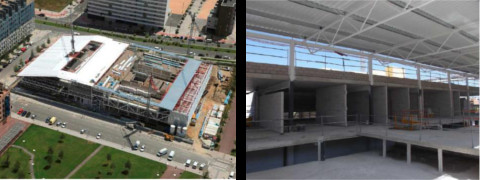

Durante el mes de febrero, continúa elevándose la estructura metálica y se prosigue con las vigas de planta primera y cubiertas. La obra también avanza en el forjado de planta baja así como de planta baja en el exterior del edificio. Se avanza en la cimentación y retirada de tierra vegetal y escombros.
Marzo de 2014
En el mes de marzo, se ejecutan prácticamente todos los pilares de todas las alineaciones y plantas, se colocan las vigas de planta primera, planta piscina y cubiertas y las celosías del polideportivo. También se procede al forjado de plantas baja, primera, piscina y cubiertas.
Abril de 2014
En abril, se continúa con los trabajos de pilares de cubierta y alineaciones y las vigas y forjados restantes. También se avanza en la estructura de la cubierta del polideportivo.
Mayo de 2014
Durante el mes de mayo, se inician trabajos de albañilería en sótanos y cubierta y se finaliza el soporte de cubierta ligera del polideportivo para comenzar la colocación de la cubierta. También se trabaja en las escaleras de evacuación.
Junio de 2014
En junio, se continúan los trabajos de albañilería en sótanos y cubierta y los de cubiertas. También se avanza en ascensores, en divisiones interiores en el área social y en la estructura auxiliar de fachada y de ascensor panorámico.
Julio de 2014
Durante el mes de julio, se continúa con trabajos de albañilería, con las divisiones interiores y con las cubiertas ligeras. Se avanza en labores de revestimientos, de ascensores y de instalaciones de fontanería, saneamiento, climatización y electricidad.
Agosto de 2014
En agosto, se continúa con trabajos de albañilería, con las divisiones interiores y con las cubiertas ligeras, así como con labores de revestimiento. También se trabaja en fachadas exteriores e interiores y en las instalaciones de fontanería, saneamiento, climatización y electricidad.
Septiembre de 2014
En septiembre se procede a hacer remates de albañilería, se continúa trabajando en las divisiones interiores y en revestimientos, como alicatados, entre otras labores. También se cubren patios interiores y lucernarios y se sigue avanzando en las distintas instalaciones.
Octubre de 2014
En el mes de octubre, se ha trabajado en carpinterías metálicas y de madera, en las escaleras principales y en revestimientos verticales (yesos, alicatados, etc). También se avanza en falsos techos, en zona de duchas, en los vasos de piscina y en las distintas instalaciones (fontanería, saneamiento, climatización, electricidad, ascensores, instalaciones en piscina).
Noviembre de 2014
Durante el mes de noviembre se ejecutan trabajos de pladur, de carpinterías y de colocación de vidrios. También se avanza en las escaleras principales y en los revestimientos verticales, así como en los falsos techos, en la pintura y en las distintas instalaciones. Asimismo, las obras continúan con la impermeabilización de los vasos de la piscina, en la urbanización y en el equipamiento deportivo.
Diciembre de 2014
En el mes de diciembre de 2014, se siguen avanzando en las mismas labores que durante el mes de noviembre: trabajos de pladur, carpinterías y vidrios; escaleras principales y revestimientos verticales; falsos techos, pintura, instalaciones (fontanería, saneamiento, climatización, electricidad, ascensores...); impermeabilización de vasos de piscina, urbanización y equipamiento deportivo
Enero de 2015
En el mes de enero se continúa con labores en los trasdosados de pladur, carpinterías, colocación de vidrios, revestimientos y trabajos en escaleras principales. También en los falsos techos, en la impermeabilización de los vasos de la piscina, pinturas e instalaciones (fontanería, saneamiento, climatización, electricidad, ascensores e instalaciones de piscina); así como en la urbanización y en el equipamiento deportivo.
Mayo de 2015
Localización
Si la información de la página no responde a sus necesidades informativas, solicítela a través del Buzón Ciudadano.
